半岛(中国大陆)官方网站

宝山高铁站建设全面提速—半岛-中国官方网站

欢迎您访问 半岛官网!

半岛简介 联系我们 网站地图

欢迎来电咨询

0317-6288901

新闻资讯

全国服务热线

0317-6288901

技术过硬,据实报价

新闻动态

当前位置: 主页 > 新闻资讯 > 新闻动态

宝山高铁站建设全面提速

2025-07-08 09:58 已有人浏览 小编

  “宝山高铁施二十七,用户内部具备受电条件,汇报送电!”随着这声指令落下,4月29日,宝山高铁站第一批27个临时用电成功送电。沉寂的施工现场,挖掘机轰鸣声、搅拌机运转声骤然交织,这座上海北部未来的交通枢纽,就此驶入建设“快车道”,建设进程全面提速。

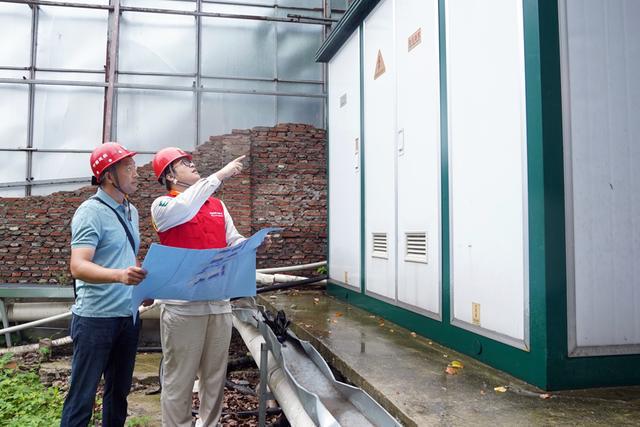

宝山高铁站建设全面提速(图1)

  作为长三角交通一体化的重要节点工程,宝山高铁站计划于2027年建成通车,届时将重塑区半岛(bandao) 半岛官方域交通格局。然而,要实现这个目标,开工首道坎竟是“电从哪里来”。方案编制、施工清障、管线搬迁、新立电杆……每一道环节都像拦路虎般横在建设者面前,稍有差半岛官方网址 半岛入口官网池,后续桩基施工、主体建设等关键环节都将“停摆”。

  时间拨回到3月20日,建设单位将用电申请刚一提交,宝山区重大办就敲响了“战鼓”:“电力是工程建设的‘生命线’,这条能源动脉必须在4月底前打通!”国网上海市北供电公司接到任务后,火速集结营销、配网、建设等 6 个核心部门,组建起“攻坚突击队”,以“小时”为单位倒半岛官方网址 半岛入口官网排工期。

  现实远比想象更磨人,施工现场环境复杂,地下管线纵横交错,周边建筑布局也给供电线路铺设带来诸多限制。攻坚团队一次次半岛(bandao) 半岛官方深入现场,拿着图纸反复比对,常常为了一个细节争得面红耳赤。有时刚敲定一个方案,到了现场又发现新问题,只能重新调整,这样的“推倒重来”不知经历了多少回。

  在这场与时间赛跑的较量中,国网上海市北供电公司不仅要攻克技术难关,还得在服务上出新招。他们充分发挥“业扩直通车”的平台优势,打造“指尖上的用电管家”。施工围挡上,电力公司的二维码格外醒目。项目负责人杨工掏出手机展示:“扫码就能和客户经理一对一沟通,每天还能收到图文并茂的进度情况,让我们能提前规划材料进场和设备安装时间,心里特别有底!”

  从用电申请递交到成功送电,短短 30 余天,政府部门统筹协调、供电企业高效执行、建设单位紧密配合,三方拧成一股绳,硬是啃下了这块“硬骨头”。随着首批临时用电点亮,宝山高铁站建设终于有了稳稳的“电力引擎”。

  国网上海市北供电公司表示,将以“时时放心不下”的责任感,持续跟踪项目用电需求,实时掌握用电情况,为高铁站 2027 年顺利通车筑牢电力根基。

与宝山高铁站建设全面提速相关的其他内容
