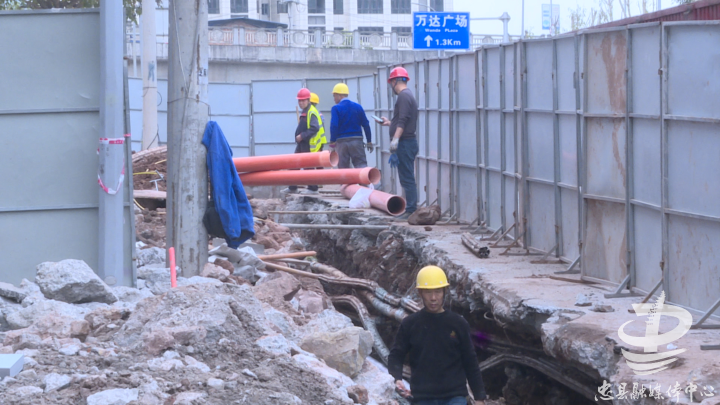

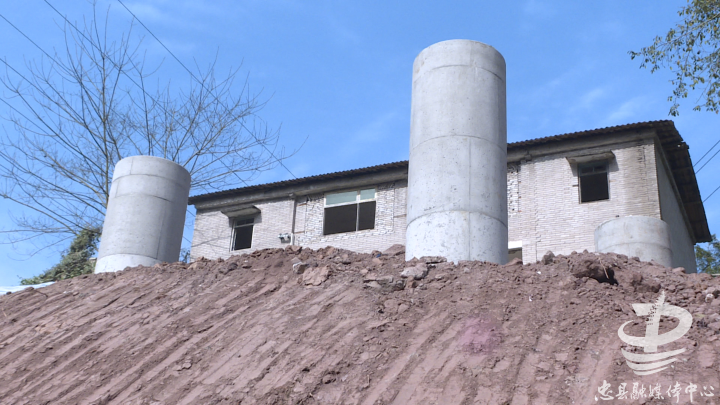

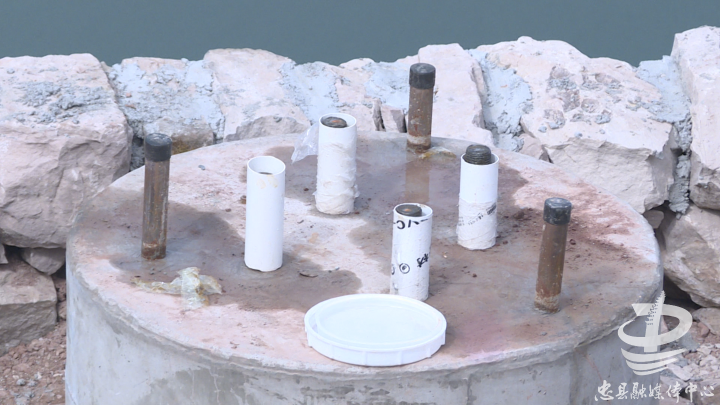

3月21日,记者从忠县供电公司渝万高铁35kV及以上电力设施迁改工程项目部获悉,截至目前,配套10kV线路迁改电缆沟封管浇筑已完工,即将进入电缆施放和立塔架线kV线路迁改腾空通道。
电力线路迁改是保证高铁顺利建设的前提。渝万高铁忠县段35kV及以上电力设施迁半岛官方网址 半岛入口官网改工程涉及35kV线kV线kV线km。
今年1月开工以来,该项目部已修建施工便道7000余米,铁塔基础浇筑31基;10kV电力线米,电缆沟回填和路面恢复1625米。目前,县供电公司正在按计划有序推进各项工作,施工进度与高铁建设要求的目标任务保持一致。
