市长您好:想咨询一下动物园搬迁今年是否能动工?周边有没有别的开发项目?另外想知道复兴路再西延满城区段何时全面通车?
经核实,动物园项目是由保定市城市管理综合行政执法局牵头,石井乡负责征地工作,现暂未接到上级部门动工通知。开发项目情况以满城区人民政府信息发布为准。
满城区复兴路西延道路正在实施复兴路西延(通济街-京赞线)基础设施及配套管网工程项目,于2023年7月3日通过满城融媒和保定日报发布“关于保定市满城区复兴路西延(通济街-S232)断交施工的通告”。已督促施工单位加快施工进度,预计2026年6月30日前恢复通车。
如有其他问题,可在工作时间拨打电线咨询。感谢您对我们工作的理解与支持,祝您生活愉快。

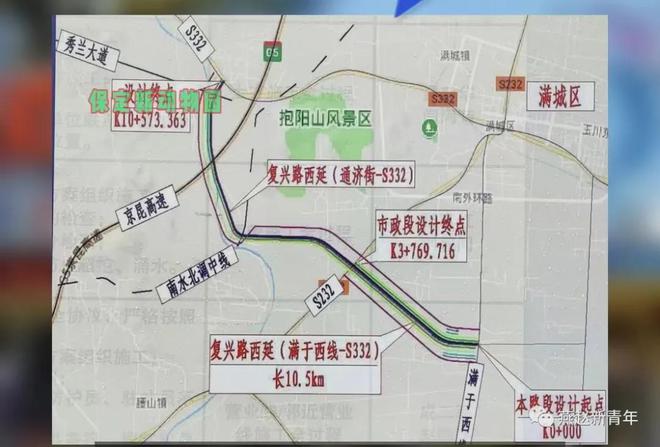

据了解,保定复兴路再西延(通济街至S332)线路走向示意图,看着到时候可以直通新动物园, 据说,全长10.5公里,总投资约5.9亿,之前计划工期: 2025年7月26日竣工,看来是延期了。
本工程为保定市满城区复兴路西延(通济街-S332)基础设施及配套管网工程,工程长度约10.5km,本项目占地面积约543.2亩,其主要建设内容及规模为:新建给水管道14.9k m、MPP200电力管道4×4排管铺设10.7公里、通信PE七孔梅花管4×6排管铺设10.7km,配套雨水、污水主管道6415m,同期进行电力井、通信井、管道沟槽恢复、规划停车位等建设。项目工程总投资38358.17万。

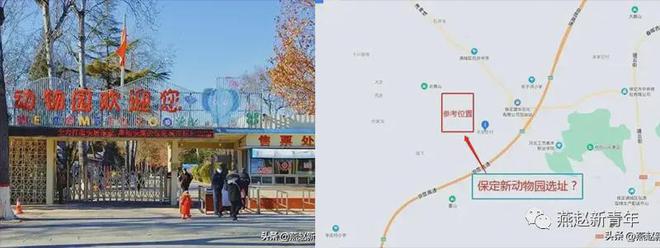

据了解,新动物园建设地点:保定市满城区石井乡永安庄村西北侧、西于河村东侧、石井村南侧。
项目总占半岛网址 半岛官方入口地面积约1816.7805亩,总建筑面积62000㎡,新配置特色动物2377 只!
另外,保定动物园搬迁后:原址将建设反映古城文化和文物遗址特色公园向市民开放,这一点值得点赞,期待早日启动吧。
