:地下室餐饮区按 “日均排水 ×1.5 冗余” 选型,如 1000 人食堂选 GBOS-M-30(30m³/h),避免半岛网址 半岛官方入口 “小马拉大车”;
•防冻防腐:北方地下室加装 1.2KW 加热模块(GBOS-S-10 实测可提升去除率 8%),沿海区域箱体升级 316L 不锈钢。

1.开挖流程:划线定位→分层开挖(每层≤1.5m)→边坡修整,深度超 3m 需按深基坑标准做钢板桩支护(厚 12mm,间距 1.2m);
2.垫层施工:浇筑 150mm 厚 C30 混凝土,表面平整度误差≤3mm(避免设备受力不均);
3.防渗处理:涂刷 “三布五油” 环氧树脂涂层(厚度≥0.8mm),接缝处加贴防水卷材,实测可承受 0.3MPa 水压无渗漏。
• 基坑周边做 300mm 高挡水坎(防止地表水流入侵),坡度 1:5 引流至集水井。

• 吊装设备:5 吨叉车 + 汽车吊(GBOS-L-80 需 12 吨吊机),共享周边施工设备可省 50% 吊装费;
2. 调整设备位置,使地脚螺栓对准底座预留孔,水平度误差≤2mm/m(用水平仪校准);
3. 二次灌浆:采用无收缩灌浆料填充螺栓缝隙,养护 24 小时强度达 C40。


1.预处理装置前置:按《污水排入城镇下水道水质标准》(GB/T31962-2015),在设备与市政接口间设监测井(内径≥1m),内置水质取样口;

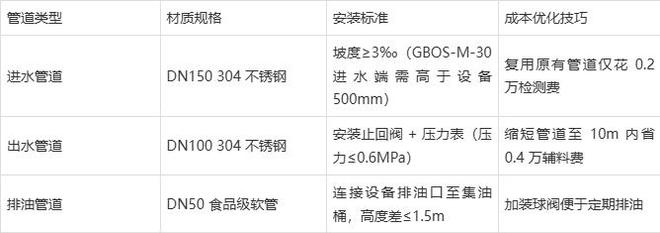

2.管道衔接工艺:采用 “法兰连接 + 耐油密封垫”,焊接处做防腐处理(3 层环氧树脂);
3.压力测试:封闭两端接口,注水至 0.8MPa,30 分钟压降≤0.05MPa 为合格。

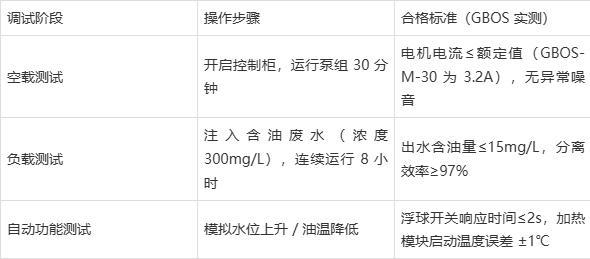

• 每 2 小时记录流量、压力、出水水质,共需生成 24 小时连续数据(验收必备);
• 北方地下室需测试低温工况:环境温度 5℃时,加热模块能将水温维持在 15℃以上。

2. 性能测试:第三方检测机构出具水质报告(需达标 GB/T31962-2015);
• 提交资料:设备合格证、水质检测报告、安装图纸(需盖注册工程师印章);
• 办理流程:向属地水务局提交申请→现场核查→3 个工作日发证(如武汉江汉区 “上门帮办” 模式)。
1.基坑渗水处理:发现渗水立即停止施工,采用 “注浆堵漏 + 防渗膜重铺”,GBOS 设备基坑实半岛网址 半岛官方入口测堵漏成本约 0.8 万元 / 处;
2.管道防冻措施:北方地下室管道包裹 50mm 聚氨酯保半岛平台 半岛网站温棉 + 10W/m 伴热带(比厂家定制模块省 60% 成本);
3.避免雨污混接:设备进水口仅接餐饮污水管,增设标识牌(如 “隔油设备专用进水”),镇海案例显示混接整改成本超 2 万元。
