周末不歇!濠江“雨污分流”攻坚进行时!每日一报(12月14日)

2024-08-28 23:35 已有人浏览 小编

  “决战30天,全面完成第一批30个社区污水治理工作!”这是12月1日濠江区污水治理督导会议发出的决战“冲锋号”!时间紧、任务重,等不得、慢不得、松不得!连日来,濠江区各级各有关部门迅速贯彻落实会议部署要求,

  河浦街道肚桥社区“源头截污、雨污分流”工程已于12月5日完工。累计铺设污水管道2100米、雨水管道1100米,接通住户128户。

  灯塔社区组织施工人员12人,破除路面100米,铺设管道54米。累计完成路面切割共2900米、破除2510米,埋管1120米,砌筑检查井10个。

  岗背社区组织施工人员16人,铺设雨水管道65米,砌筑检查井2个。累计完成路面切割共5960米,路面破除4000米,铺设雨水管道2765米、污水管道700米,砌筑检查井15个。

  燎原社区组织施工人员20人,破除路面100米,铺设管道70米,砌筑检查井2个。累计完成路面切割共5800米,路面破除3350米,铺设管道3350米,砌筑检查井14个。

  玉石社区组织施工人员20人,铺设管道65米,砌筑检查井2个。累计完成路面切割共5700米,路面破除3300米,铺设管道2785米,共砌筑检查井6个。

  下衙社区组织施工人员10人,埋设雨水管道30米,砌筑检查井2个。累计完成路面切割共3700米,破除路面1550米,埋设雨水管道220米,共砌筑检查井2个。

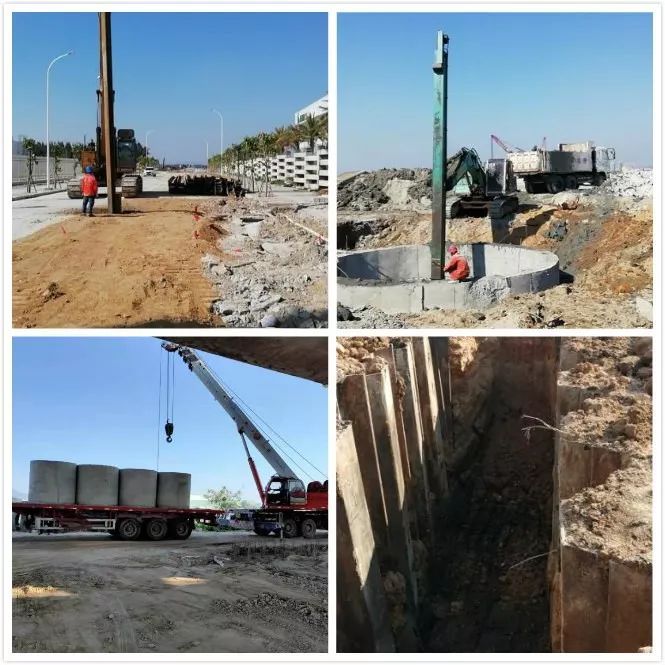

周末不歇!濠江“雨污分流”攻坚进行时!每日一报(12月14日)(图1)

  东陇社区组织施工人员16人,挖掘机一台,装载车辆22部,完成主干道路面切割50米,主干道路面破土50米,铺设排污管40米。砌筑检查井3座,回填50米。完成接入户3户。东新路修复路侧石、步道砖70米。累计完成路面破土2435米,铺设排污总管2190米,铺设巷道排污管1309米,铺设巷道排水管40米,修复路侧石300米,砌筑检查井137座,安装检查井盖92套。完成接入户135户。

  林后社区组织施工人员14人,切割机一台,挖掘机2台,完成路面切割80米,路面破土280米,铺设排水总管240米,砌筑检查井4座,完成接入户16户。累计完成路面切割2200米,路面破土3530米,铺设排污总管440米,铺设排水总管2450米,砌筑检查井62座,完成接入户178户。

  五一社区组织施工人员10人,挖掘机1台,开挖圆龟田管沟100米,砌筑检查井1座。累计完成混凝土路面切割600米,完成混凝土路面破土630米。回填路面300米,累计完成铺设排水总管220米,铺设巷道排污管295米,砌筑检查井15座,完成接入户污水102户。

  上店社区当天暂停施工。累计完成路面破土662米,铺设排污总管659米。砌筑检查井30座,连接住户87户,测量及切割水泥路面约200米。破除水泥路面98米。

  棉花社区组织施工人员32人,小型挖掘机3台,破除村内旧路面70米,铺设雨水管50米、污水管30米,砌筑沉沙井8座、化粪池2个,接入户数13户。累计完成道路开挖长度2170米,铺设雨水管道1862米、污水管道1190米,砌筑检查井10座、沉沙井242座、化粪池9个。接入户数232户。

  尾村社区组织施工人员10人,小型挖掘机2台,铲车1台,开挖管沟60米,铺设雨水管60米、污水管60米,砌筑检查井8个,接通户数8户。累计完成开挖管沟1701米,铺设雨水管1142米、污水管1171米,砌筑检查井193个、化粪池31个,接通户数118户。

  松山社区组织施工人员18人,铺设污水管60米,接入户6户。累计完成路面切割1020米,开挖管沟1020米,铺设污水管1020米,砌筑化粪池8个、检查井121个。接入户数72户。

  中村社区组织施工人员12人,清理路面30米,接入户3户。累计完成破除路面200米,完成道路开挖长度280米,铺设雨水管310米、污水管285米。接入户数90户。

  磊口社区组织施工人员44人,挖掘机等设备3台,清挖管沟92米,切割路面110米,铺设污水管214米、雨水管26米,砌筑检查井5个,接入户数10户。累计完成清挖管沟1129米,切割路面883米,铺设污水管1137米、雨水管26米,砌筑检查井82个。接入户数98户。

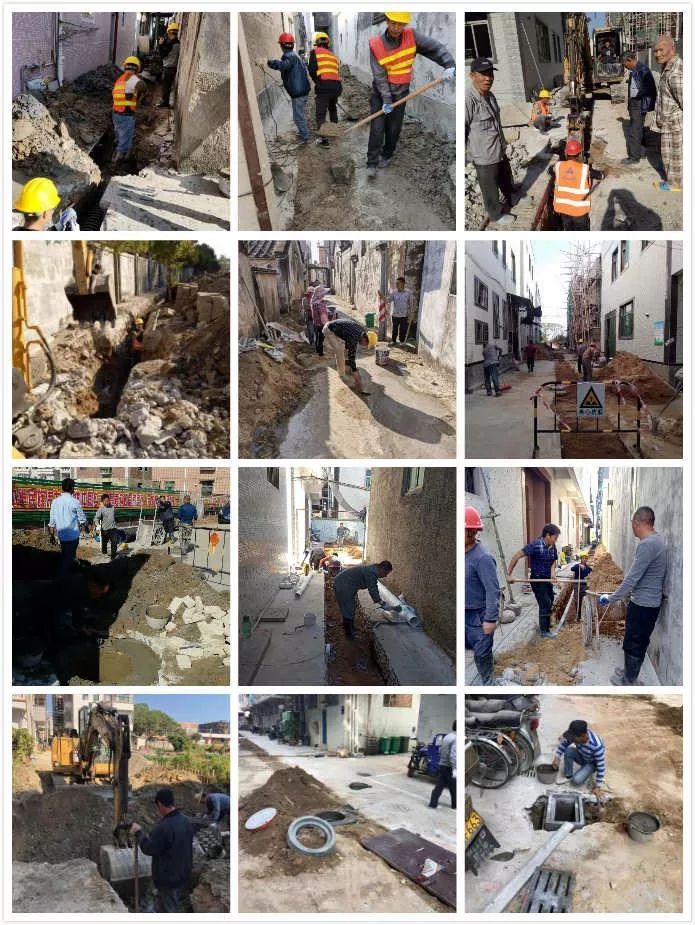

周末不歇!濠江“雨污分流”攻坚进行时!每日一报(12月14日)(图2)

  河北社区组织施工人员60人,挖掘机等设备10台,切割路面800米,破除路面750米,开挖污水管道600米,铺设污水管道500米,入户接管80户,砌筑检查井9座,路面回填500米,路面清理500米。累计完成路面破除6170米,切割路面6985米,开挖污水管道3057米,铺设污水管道2659米,铺设雨水管道500米,入户接管1144户,砌筑检查井71座,路面回填2430米,路面清理3300米。

  河东社区组织施工人员76人,挖掘机等设备14台,破除路面3200米,铺设污水管道7000米,砌筑检查井27座,路面回填3200米,路面清理3200米。累计完成路面切割23310米,路面破除24840米,开挖24000米污水管道,铺设污水管道33949米,砌筑检查井403座,路面回填23700米,铺设入户管4650米,路面清理23990米,已接入污水管户数1402户,其中新田北片区2014年路道建设时已安装排污管道1430米,污水管已接通入户数441户。

  楼下社区组织施工人员16人,切割机等设备3台,切割路面50米,破除路面40米,开挖管道30米,铺设污水管道20米,砌筑沟井3座,入户接管8户,铺设入户排污管25米,清运废土30米。累计完成路面切割570米,路面破除515米,管道开挖460米,铺设污水管道210米,砌筑沟井19座,铺设入户排污管150米,铺设雨水管40米,路面回填250米。已接入污水管户数411户,2018年美丽乡村建设项目污水管已接通入户366户,污水接入率已完成72.6%。

  河南社区组织施工人员65人,挖掘机等设备10台,切割路面2500米,破除路面2800米,铺设污水管道1200米、雨水管道1200米,入户接管340户,路面测量5000米,路面勘探5000米,砌筑检查井18座,路面回填2000米,路面清理2000米。累计完成路面切割8700米,路面破除8600米,铺设污水管道4750米、雨水管道4700米,入户接管1460户,路面测量9300米,路面勘探9300米,砌筑检查井66座,路面回填5400米,路面清理5400米。

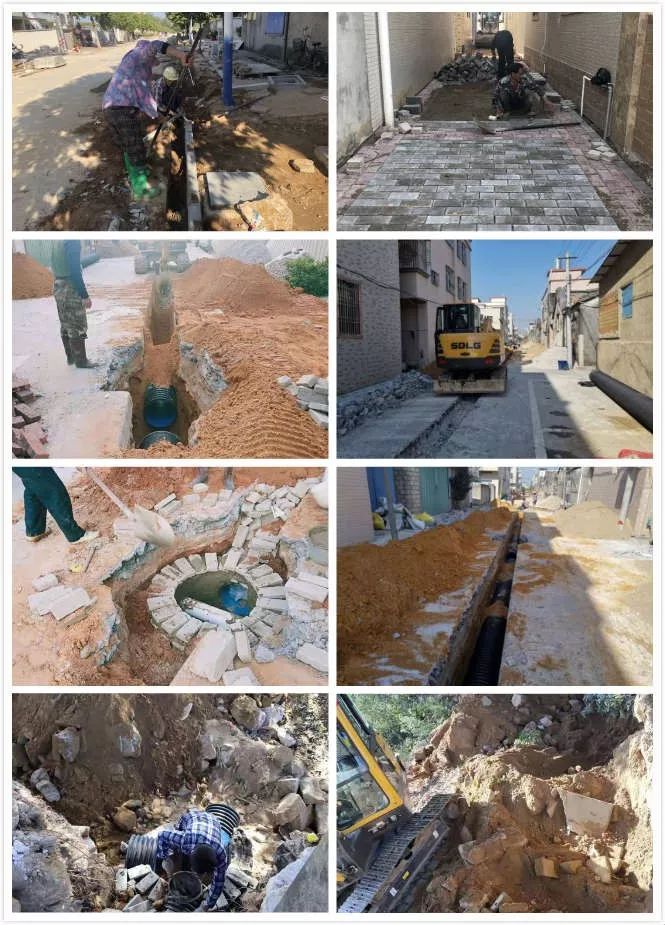

周末不歇!濠江“雨污分流”攻坚进行时!每日一报(12月14日)(图3)

  南山社区组织施工人员53人,小型挖掘机等设备6台,开挖路面50米,回填路面50米,铺设雨水管道50米、污水管道50米,砌筑检查井3座,接通房屋数10座,收集户数10户,接通户数10户。累计完成开挖路面2540米,回填路面2260米,铺设雨水管道1508米、污水管道2300米,砌筑检查井167座,接通房屋数444座,收集户数454户,接通户数464户。

  海星社区组织施工人员45人,挖掘机等设备21台,开挖路面100米,回填路面120米,铺设雨水管道100米、污水管道100米,砌筑检查井5座,接通房屋数13座,收集户数13户,接通户数13户。累计完成开挖路面3860米,回填路面2860米,铺设雨水管道2169米、污水管道3156米,砌筑检查井198座,接通房屋数408座,收集户数523户,接通户数498户。

  凤岗社区组织施工人员72人,挖掘机等设备24台,开挖路面500米,回填路面660米,铺设雨水管道100米、污水管道200米,砌筑检查井30座,接通房屋数80座,收集户数20户,接通户数80户。累计完成开挖路面9300米,回填路面5960米,铺设雨水管道2020米、污水管道4900米,砌筑检查井343座,接通房屋数1014座,收集户数1219户,接通户数1035户。

  河渡社区组织施工人员33人,挖掘机2台,切割路面200米,破除路面150米,清理路面150米,铺设雨水管道120米、污水管道120米,回填土120米,砌筑检查井15个,接住户排污户数16户,雨水收集户数16户,接通房屋数16座,路面修复60米。累计完成路面切割2990米,破除路面1910米,清理路面1820米,铺设雨水管道1727米、污水管道1287米,回填土1725米,砌筑检查井195个,接住户排污户数171户,雨水收集户数171户,接通房屋数166座,路面修复1040米。

  三遼社区组织施工人员10人,挖掘机等设备5台,挖掘土层50米,清理路面45米,铺设污水管道20米、雨水管道20米,回填土40米,砌筑检查井2个,入户接管4户。累计完成路面切割900米,破除路面900米,挖掘混凝土面900米,挖掘土层1120米,清理路面1000米,铺设污水管道1000米、雨水管道190米,路面回填940米,砌筑检查井65个,入户接管435户。

  大蔚社区组织施工人员32人,挖掘机等设备5台,破除路面150米,破除路面土层150米,清理路面200米,铺设雨水管道150米,回填土300米,砌筑检查井10个。累计完成路面切割1990米,破除路面1880米,破路面土层1750米,清理路面1800米,铺设雨水管道1100米、污水管300米,路面回填300米,砌筑检查井10个。

  溪头社区组织施工人员22人,挖掘机等设备5台,切割路面140米,破除路面260米,破除路面土层260米,清理路面320米,铺设雨水管140米,回填140米,砌筑检查井12个,入户接28户,收集户数32户。累计完成路面切割2730米,破除路面2720米,清理路面1310米,铺设雨水管1804米,回填1840米,砌筑检查井118个,入户接管250户,收集户数260户。

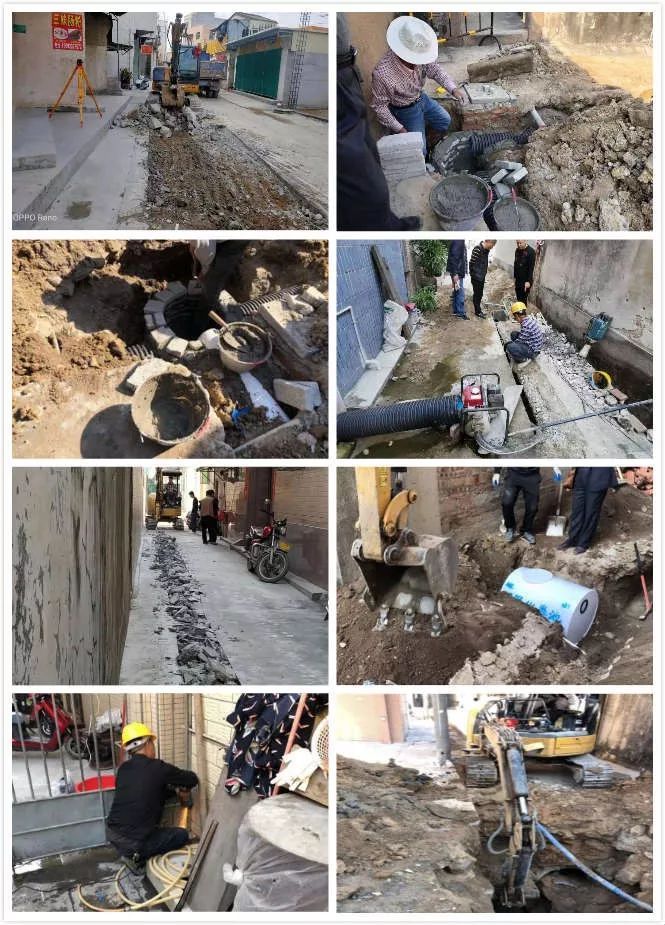

周末不歇!濠江“雨污分流”攻坚进行时!每日一报(12月14日)(图4)

  ▲达濠街道青林、达濠、西墩、赤隆、赤港、青盐社区(图1-4);礐石街道棉花、松山、尾村、中村、磊口社区(图5-9);玉新街道岗背、燎原、玉石社区(图10-12)

  赤港社区组织雨污分流工程队3支,施工人员28人,挖掘机2台,切割机2只,风炮机2台,铲车1台,运土车2辆,铺设雨水管、污水管各80米。累计完成接通户数1379户,铺设雨水管道3030米、污水管半岛官方网址 半岛入口官网道2930米。

  赤隆社区组织施工人员17人,挖掘机2台、运土车3辆,开挖管沟95米,铺设雨水管、污水管各20米。累计完成铺设雨水管道660米、污水管道590米,改造工程入户接管接通住户78户。

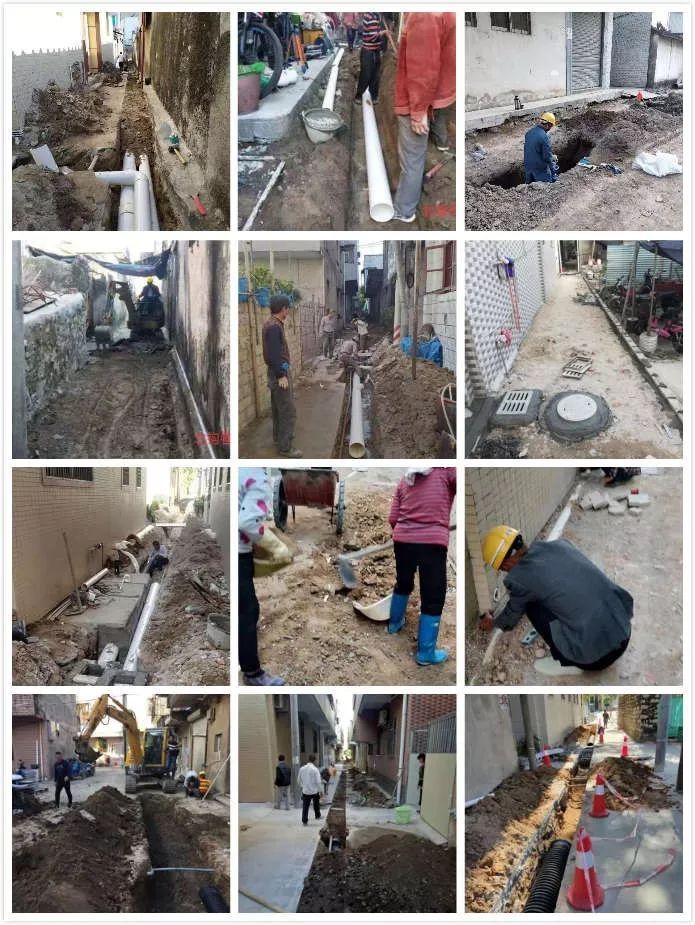

周末不歇!濠江“雨污分流”攻坚进行时!每日一报(12月14日)(图5)

  ● 夜听濠江丨父亲的濠岛往事…现在回想起来,那时候父亲说的“游玩”,其实是…

周末不歇!濠江“雨污分流”攻坚进行时!每日一报(12月14日)(图6)

  “源头截污、雨污分流”工程已于12月5日完工。累计铺设污水管道2100米、雨水管道1100米,接通住户128户。

  组织施工人员12人,破除路面100米,铺设管道54米。累计完成路面切割共2900米、破除2510米,埋管1120米,砌筑检查井10个。岗背社区

  组织施工人员16人,铺设雨水管道65米,砌筑检查井2个。累计完成路面切割共5960米,路面破除4000米,铺设雨水管道2765米、污水管道700米,砌筑检查井15个。燎原社区

  组织施工人员20人,破除路面100米,铺设管道70米,砌筑检查井2个。累计完成路面切割共5800米,路面破除3350米,铺设管道3350米,砌筑检查井14个。玉石社区

  组织施工人员20人,铺设管道65米,砌筑检查井2个。累计完成路面切割共5700米,路面破除3300米,铺设管道2785米,共砌筑检查井6个。下衙社区

  组织施工人员半岛官方网址 半岛入口官网10人,埋设雨水管道30米,砌筑检查井2个。累计完成路面切割共3700米,破除路面1550米,埋设雨水管道220米,共砌筑检查井2个。

周末不歇!濠江“雨污分流”攻坚进行时!每日一报(12月14日)(图1)

  组织施工人员16人,挖掘机一台,装载车辆22部,完成主干道路面切割50米,主干道路面破土50米,铺设排污管40米。砌筑检查井3座,回填50米。完成接入户3户。东新路修复路侧石、步道砖70米。累计完成路面破土2435米,铺设排污总管2190米,铺设巷道排污管1309米,铺设巷道排水管40米,修复路侧石300米,砌筑检查井137座,安装检查井盖92套。完成接入户135户。林后社区

  组织施工人员14人,切割机一台,挖掘机2台,完成路面切割80米,路面破土280米,铺设排水总管240米,砌筑检查井4座,完成接入户16户。累计完成路面切割2200米,路面破土3530米,铺设排污总管440米,铺设排水总管2450米,砌筑检查井62座,完成接入户178户。五一社区

  组织施工人员10人,挖掘机1台,开挖圆龟田管沟100米,砌筑检查井1座。累计完成混凝土路面切割600米,完成混凝土路面破土630米。回填路面300米,累计完成铺设排水总管220米,铺设巷道排污管295米,砌筑检查井15座,完成接入户污水102户。上店社区

  当天暂停施工。累计完成路面破土662米,铺设排污总管659米。砌筑检查井30座,连接住户87户,测量及切割水泥路面约200米。破除水泥路面98米。礐石街道

  组织施工人员32人,小型挖掘机3台,破除村内旧路面70米,铺设雨水管50米、污水管30米,砌筑沉沙井8座、化粪池2个,接入户数13户。累计完成道路开挖长度2170米,铺设雨水管道1862米、污水管道1190米,砌筑检查井10座、沉沙井242座、化粪池9个。接入户数232户。尾村社区

  组织施工人员10人,小型挖掘机2台,铲车1台,开挖管沟60米,铺设雨水管60米、污水管60米,砌筑检查井8个,接通户数8户。累计完成开挖管沟1701米,铺设雨水管1142米、污水管1171米,砌筑检查井193个、化粪池31个,接通户数118户。松山社区

  组织施工人员18人,铺设污水管60米,接入户6户。累计完成路面切割1020米,开挖管沟1020米,铺设污水管1020米,砌筑化粪池8个、检查井121个。接入户数72户。中村社区

  组织施工人员12人,清理路面30米,接入户3户。累计完成破除路面200米,完成道路开挖长度280米,铺设雨水管310米、污水管285米。接入户数90户。磊口社区

  组织施工人员44人,挖掘机等设备3台,清挖管沟92米,切割路面110米,铺设污水管214米、雨水管26米,砌筑检查井5个,接入户数10户。累计完成清挖管沟1129米,切割路面883米,铺设污水管1137米、雨水管26米,砌筑检查井82个。接入户数98户。

周末不歇!濠江“雨污分流”攻坚进行时!每日一报(12月14日)(图2)

  组织施工人员60人,挖掘机等设备10台,切割路面800米,破除路面750米,开挖污水管道600米,铺设污水管道500米,入户接管80户,砌筑检查井9座,路面回填500米,路面清理500米。累计完成路面破除6170米,切割路面6985米,开挖污水管道3057米,铺设污水管道2659米,铺设雨水管道500米,入户接管1144户,砌筑检查井71座,路面回填2430米,路面清理3300米。河东社区

  组织施工人员76人,挖掘机等设备14台,破除路面3200米,铺设污水管道7000米,砌筑检查井27座,路面回填3200米,路面清理3200米。累计完成路面切割23310米,路面破除24840米,开挖24000米污水管道,铺设污水管道33949米,砌筑检查井403座,路面回填23700米,铺设入户管4650米,路面清理23990米,已接入污水管户数1402户,其中新田北片区2014年路道建设时已安装排污管道1430米,污水管已接通入户数441户。楼下社区

  组织施工人员16人,切割机等设备3台,切割路面50米,破除路面40米,开挖管道30米,铺设污水管道20米,砌筑沟井3座,入户接管8户,铺设入户排污管25米,清运废土30米。累计完成路面切割570米,路面破除515米,管道开挖460米,铺设污水管道210米,砌筑沟井19座,铺设入户排污管150米,铺设雨水管40米,路面回填250米。已接入污水管户数411户,2018年美丽乡村建设项目污水管已接通入户366户,污水接入率已完成72.6%。河南社区

  组织施工人员65人,挖掘机等设备10台,切割路面2500米,破除路面2800米,铺设污水管道1200米、雨水管道1200米,入户接管340户,路面测量5000米,路面勘探5000米,砌筑检查井18座,路面回填2000米,路面清理2000米。累计完成路面切割8700米,路面破除8600米,铺设污水管道4750米、雨水管道4700米,入户接管1460户,路面测量9300米,路面勘探9300米,砌筑检查井66座,路面回填5400米,路面清理5400米。

周末不歇!濠江“雨污分流”攻坚进行时!每日一报(12月14日)(图3)

  组织施工人员53人,小型挖掘机等设备6台,开挖路面50米,回填路面50米,铺设雨水管道50米、污水管道50米,砌筑检查井3座,接通房屋数10座,收集户数10户,接通户数10户。累计完成开挖路面2540米,回填路面2260米,铺设雨水管道1508米、污水管道2300米,砌筑检查井167座,接通房屋数444座,收集户数454户,接通户数464户。海星社区

  组织施工人员45人,挖掘机等设备21台,开挖路面100米,回填路面120米,铺设雨水管道100米、污水管道100米,砌筑检查井5座,接通房屋数13座,收集户数13户,接通户数13户。累计完成开挖路面3860米,回填路面2860米,铺设雨水管道2169米、污水管道3156米,砌筑检查井198座,接通房屋数408座,收集户数523户,接通户数498户。凤岗社区

  组织施工人员72人,挖掘机等设备24台,开挖路面500米,回填路面660米,铺设雨水管道100米、污水管道200米,砌筑检查井30座,接通房屋数80座,收集户数20户,接通户数80户。累计完成开挖路面9300米,回填路面5960米,铺设雨水管道2020米、污水管道4900米,砌筑检查井343座,接通房屋数1014座,收集户数1219户,接通户数1035户。广澳街道

  组织施工人员33人,挖掘机2台,切割路面200米,破除路面150米,清理路面150米,铺设雨水管道120米、污水管道120米,回填土120米,砌筑检查井15个,接住户排污户数16户,雨水收集户数16户,接通房屋数16座,路面修复60米。累计完成路面切割2990米,破除路面1910米,清理路面1820米,铺设雨水管道1727米、污水管道1287米,回填土1725米,砌筑检查井195个,接住户排污户数171户,雨水收集户数171户,接通房屋数166座,路面修复1040米。三遼社区

  组织施工人员10人,挖掘机等设备5台,挖掘土层50米,清理路面45米,铺设污水管道20米、雨水管道20米,回填土40米,砌筑检查井2个,入户接管4户。累计完成路面切割900米,破除路面900米,挖掘混凝土面900米,挖掘土层1120米,清理路面1000米,铺设污水管道1000米、雨水管道190米,路面回填940米,砌筑检查井65个,入户接管435户。大蔚社区

  组织施工人员32人,挖掘机等设备5台,破除路面150米,破除路面土层150米,清理路面200米,铺设雨水管道150米,回填土300米,砌筑检查井10个。累计完成路面切割1990米,破除路面1880米,破路面土层1750米,清理路面1800米,铺设雨水管道1100米、污水管300米,路面回填300米,砌筑检查井10个。溪头社区

  组织施工人员22人,挖掘机等设备5台,切割路面140米,破除路面260米,破除路面土层260米,清理路面320米,铺设雨水管140米,回填140米,砌筑检查井12个,入户接28户,收集户数32户。累计完成路面切割2730米,破除路面2720米,清理路面1310米,铺设雨水管1804米,回填1840米,砌筑检查井118个,入户接管250户,收集户数260户。

周末不歇!濠江“雨污分流”攻坚进行时!每日一报(12月14日)(图4)

  礐石街道棉花、松山、尾村、中村、磊口社区(图5-9);玉新街道岗背、燎原、玉石社区(图10-12)达濠街道

  组织雨污分流工程队3支,施工人员28人,挖掘机2台,切割机2只,风炮机2台,铲车1台,运土车2辆,铺设雨水管、污水管各80米。累计完成接通户数1379户,铺设雨水管道3030米、污水管道2930米。赤隆社区

  组织施工人员17人,挖掘机2台、运土车3辆,开挖管沟95米,铺设雨水管、污水管各20米。累计完成铺设雨水管道660米、污水管道590米,改造工程入户接管接通住户78户。

周末不歇!濠江“雨污分流”攻坚进行时!每日一报(12月14日)(图5)
